Se recupera 80% del fluido eléctrico en subestación de Valledupar

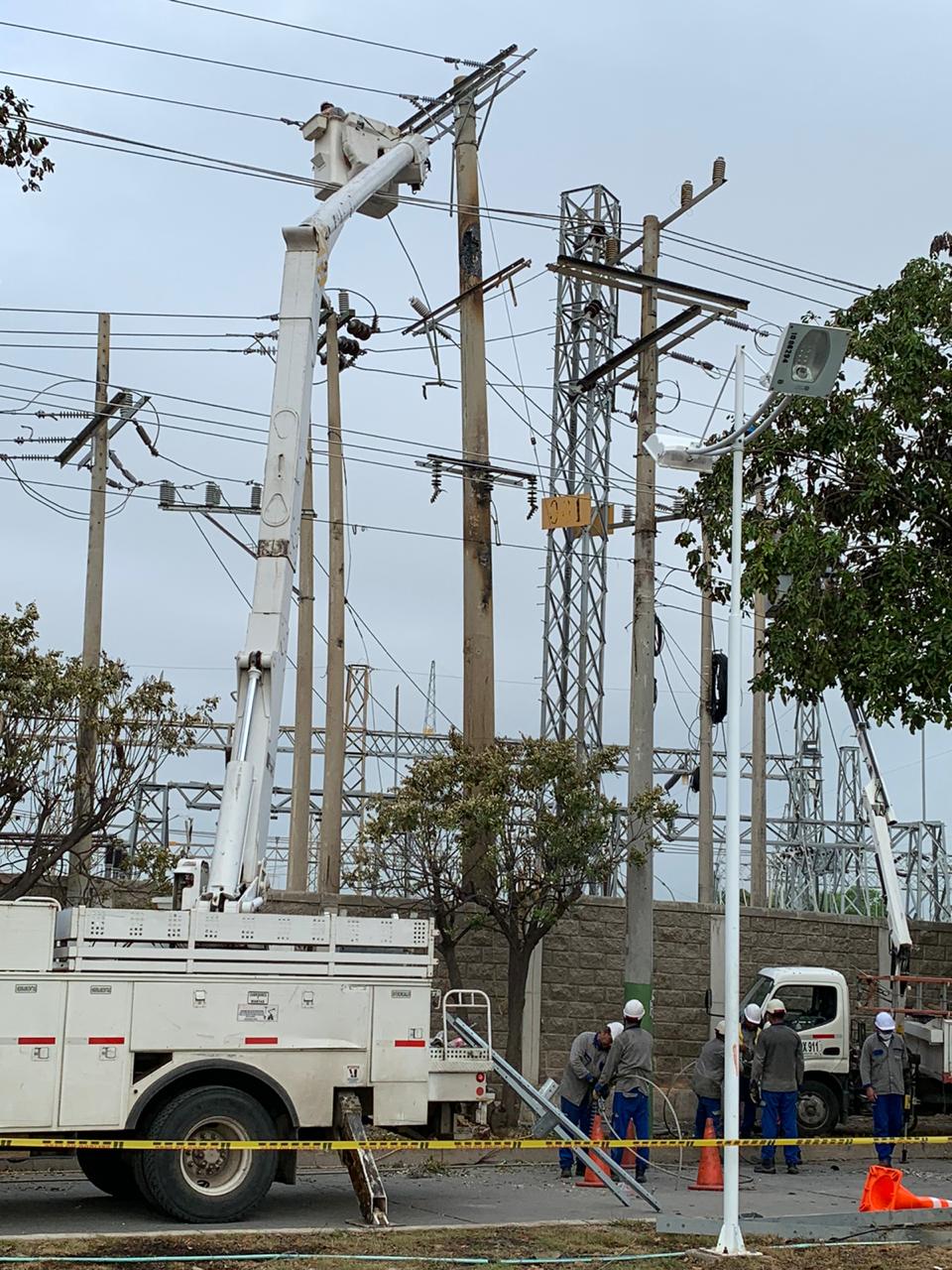

El Plan A, o escenario 1, como lo ha denominado la empresa Transelca, empieza a generar resultados, y desde la noche del jueves, la subestación eléctrica en Valledupar recupera en un 80% el fluido eléctrico, solucionando además a los circuitos que se alimentan desde las subestaciones La Paz y Valencia.
A través de un comunicado, Transelca informó que hasta el jueves a las 7:18 p.m. fue puesto en servicio el nivel de tensión de 34.500 voltios, alimentado desde el transformador de potencia Valledupar 12, tal como fue comunicado en el programa de restablecimiento. Con esta energización, se recuperó el 80% de la demanda total de energía eléctrica atendida de la ciudad de Valledupar y los circuitos que se alimentan desde las subestaciones La Paz y Valencia.
Estos son los escenarios planteados por Transelca para avanzar en la normalización del suministro eléctrico, luego de la explosión registrada la tarde del martes en la subestación de Valledupar.
ESCENARIO 1: Personal técnico de Transelca continúa trabajando de manera ininterrumpida para la recuperación y puesta en servicio de un transformador ubicado en la subestación Valledupar con el que se espera, a más tardar el 14 de julio de 2020, normalizar el 100% del servicio de energía eléctrica atendido desde esta subestación.
ESCENARIO 2: En caso de no poderse recuperar el transformador del escenario 1 y ante la negativa de la comunidad de La Loma de permitir el retiro del transformador móvil de 25 MVA ubicado en la subestación de este municipio, como una nueva alternativa se instalará a más tardar el 14 de julio de 2020 un transformador móvil de 20 MVA, permitiendo la recuperación del 90% de la carga alimentada desde la subestación Valledupar. El 10% restante, se recuperará a más tardar el 27 de julio de 2020, con la puesta en servicio del transformador de potencia que se está movilizando desde la subestación Sabanalarga.
